Tiến độ dự án Thủ Thiêm Lake View 2 được công ty TNHH MTV XDDD CII E&C báo cáo bằng hình chụp thực tế.
Theo như kế hoạch đề ra từ phía CII là chủ đầu tư dự án Thủ Thiêm Lake View 1 và 2 thì thời hạn bàn giao nhà cho khách hàng của 2 dự án trên lần lượt là Quý 1 – 2018 và Quý 4 – 2018. Việc công trường đang đẩy nhanh tiến độ thi công cho cả 2 dự án trên sẽ giúp cho CII có nhiều thời gian để sang năm triển khai tiếp dự án Thủ Thiêm River Park với Refico.
Tiến độ dự án Thủ Thiêm Lake View 2

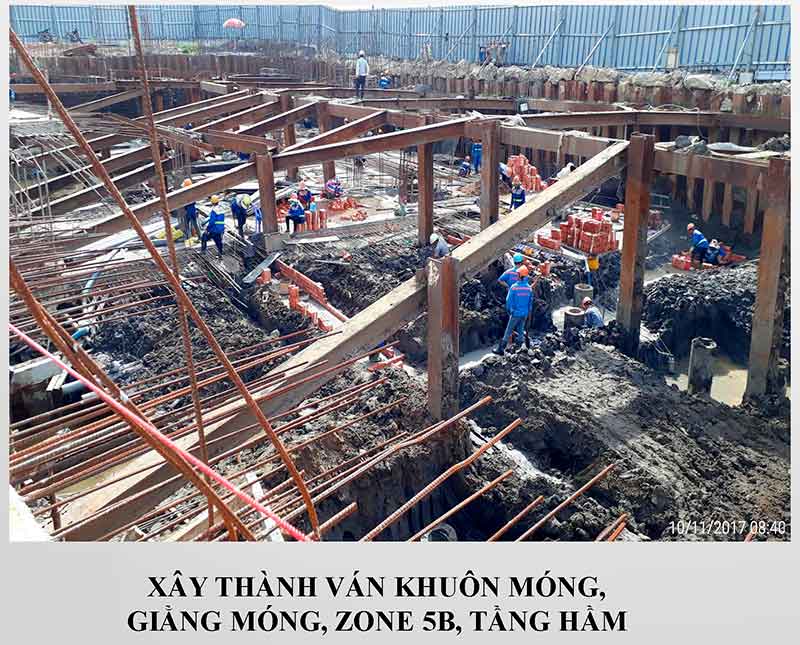

Ngày 11-10-2017: Xây thành ván khuôn móng, giằng móng, ZONE 5B, tầng hầm.
Ngày 13-10-2017: GCLD thép dầm I làm bao che, ZONE 2, tầng 2
Ngày 14-10-2017: Đổ bê tông vách bể nước ngầm và vách hầm, ZONE 5A, tầng hầm
Ngày 15-10-2017: GCLD cốt thép sàn, ZONE 4, tầng hầm

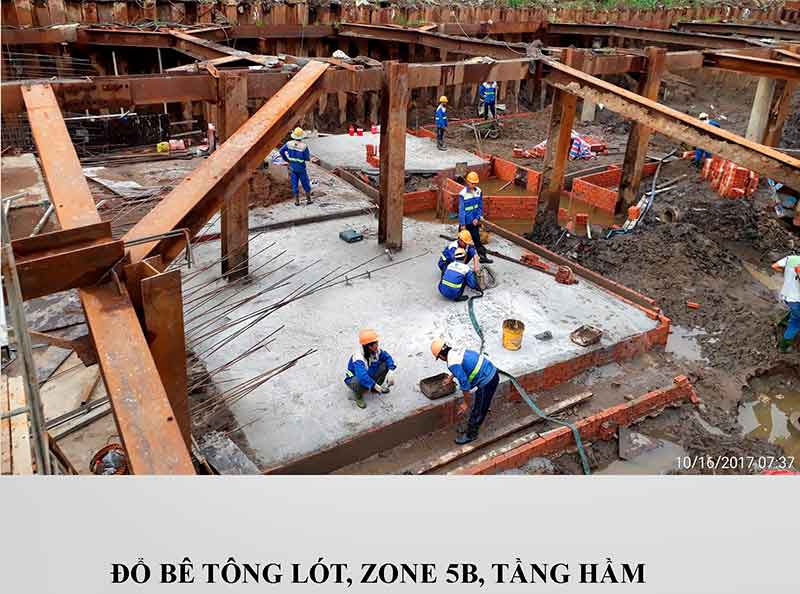

Ngày 16-10-2017: Đổ bê tông lót, ZONE 5B, tầng hầm
Ngày 26-10-2017:
- GCLD cốt thép sàn, ZONE 3, tầng 3

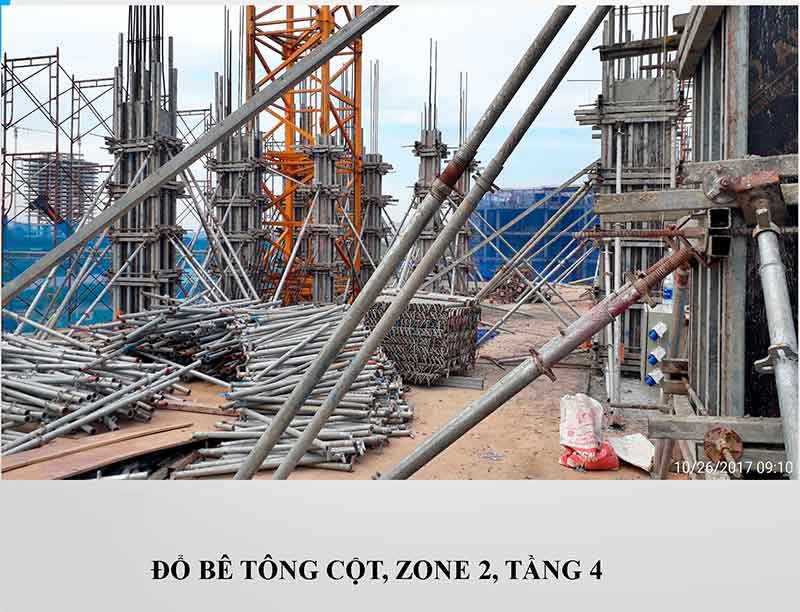

- Đổ bê tông cột, ZONE 2, tầng 4

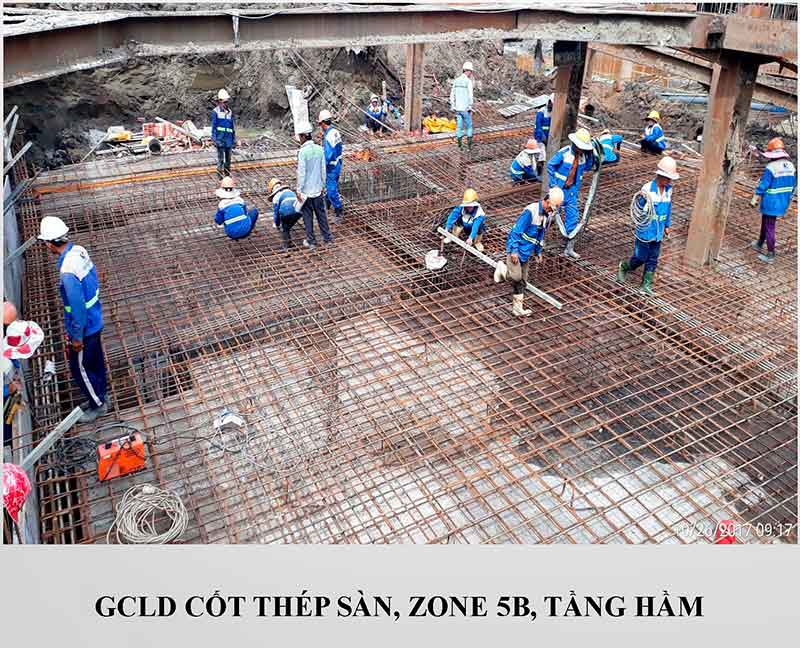

- GCLD cốt thép sàn, ZONE 5B, tầng hầm

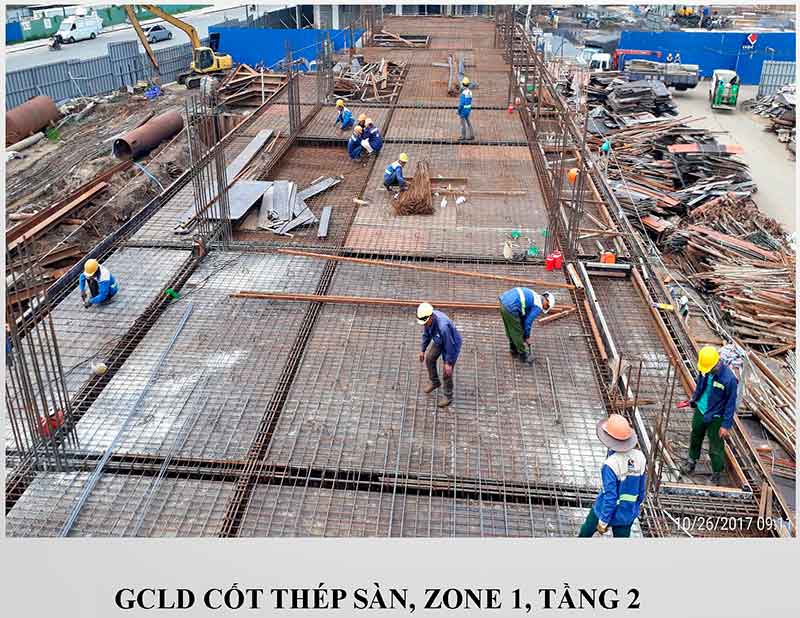

- GCLD cốt thép sàn, ZONE 1, tầng 2
Hình ảnh trên là đang đổ bê tông cốt thép sàn của khu nhà phố Thủ Thiêm Lake View 2
- Khoan tạo lỗ cọc khoan nhồi, ZONE 4A, tầng hầm
Nếu theo đúng như tiến độ đang thi công như trên thì thời gian bàn giao nhà cho dự án Thủ Thiêm Lake View 2 có khả năng sẽ sớm hơn theo dự kiến. Việc này sẽ ảnh hưởng tích cực đến sự phát triển chung của toàn khu đô thị Thủ Thiêm.
Để hiểu rõ hơn về tiến độ dự án và tiến độ thanh toán của dự án Thủ Thiêm Lake View 1 và 2 xin tham khảo bài viết nói về Tiến độ thanh toán Thủ Thiêm Lake View 1.
Để hiểu rõ hơn về thông tin dự án, giá bán dự án, tiến độ thanh toán, tiến độ xây dựng của dự án Thủ Thiêm Lake View
Để cập nhật thông tin mới nhất về Tiến độ dự án Thủ Thiêm Lake View 2 xin liên hệ:
- Phòng kinh doanh dự án Thủ Thiêm Lake View 2
- Lô 4-7, Khu đô thị mới Thủ Thiêm, Quận 2, Tp.HCM
- Email: thuthiemriverpark@gmail.com
Để lại một bình luận
